Смета может состоять только из перечня услуг, оказываемых мастерами, либо помимо работ включать полный список всех необходимых материалов. Основные три варианта:
- По этапам работ, чётко в их последовательности (демонтаж, черновая и чистовая отделка).
- По разным помещениям — на кухне, в детской и лоджии требуются разные работы и материалы.
- По видам услуг (обои во всех комнатах, электрика в каждом помещении, настилка полов и т.д.).

При составлении подробного финансового документа необходимо учитывать стоимость за единицу работы или материала, объём, а к итогу по каждому пункту добавить 10-20% стоимости «на непредвиденный случай».
Что может произойти:
- при замене проводки потребуется незапланированное ранее штробление;
- после снятия обоев окажется, что не обойтись без выравнивания стены;
- состояние сантехники на самом деле хуже, чем при первоначальном осмотре.
И такие неожиданности могут произойти на каждом этапе работ — от укладки пола до монтажа натяжных потолков. Как составить смету на ремонт квартиры — начинать надо со списка всех необходимых работ и желательно отдельным разделом по каждому из помещений.
Перечень услуг может начинаться с демонтажа — если речь не идёт о новостройке, то приходится удалять старые полы, снимать радиаторы, демонтировать сантехническую систему. В новостройке эта проблема не существует — можно приступать непосредственно к ремонту.

Алгоритм сметы
Чтобы понять, как правильно составлять смету на ремонт, определяем главное — требуется ли капитальная работа или косметика. Виды ремонта отличаются по задачам, могут быть выполнены даже такие сложные работы, как передвижение, снос или установка перегородок. Но при этом нельзя забывать — на подобные действия потребуется разрешение жилищной инспекции.
Стандартные этапы, которые могут быть дополнены или сокращены:
1. Демонтаж:
- снять плинтусы;
- убрать обои;
- сбить старый кафель;
- демонтировать раковину и унитаз;
- снять линолеум или удалить другое напольное покрытие;
- обработать потолки — либо снять побелку, либо удалить старые навесные конструкции.
Как правило, ванну можно не демонтировать, а подготовить под установку акрилового вкладыша — это проще, быстрее и дешевле. Задача покраски или замены радиаторов определяется индивидуально после осмотра.
2. Работа с электричеством:
- возможна установка или замена щитка;
- выполнение штробления под кабель;
- разводка электрики;
- монтаж выключателей и розеток;
- навеска люстр, светильников, бра.

3. Установка отдельных элементов сантехники или полного комплекта:
- монтаж смесителей;
- возможная замена или установка дополнительных труб;
- гидроизоляция стыков.
4. Шпаклёвка потолка — здесь стоимость будет отличаться в зависимости от требований к точности, затем покраска или монтаж навесных (натяжных) конструкций. Возможна и установка многоуровневого потолка.
5. Комплексная работа по стенам:
- выравнивание поверхности и заделка дефектов (шпаклёвка);
- покраска либо поклейка обоев;
- установка потолочного карниза;
- в ванной, туалете и на кухне — укладка на стены плитки;
- затирка плитки;
- возможный монтаж коробов.
6. Замена дверей — входной и межкомнатных.
7. Подготовка пола — вероятно, потребуется выполнение стяжки или выравнивание, затем непосредственно укладка нового покрытия:
- ламинат;
- паркетная доска;
- линолеум.
8. Замена оконной конструкции или балконной двери.
9. Утепление лоджии.
10. Покраска либо замена радиаторов.

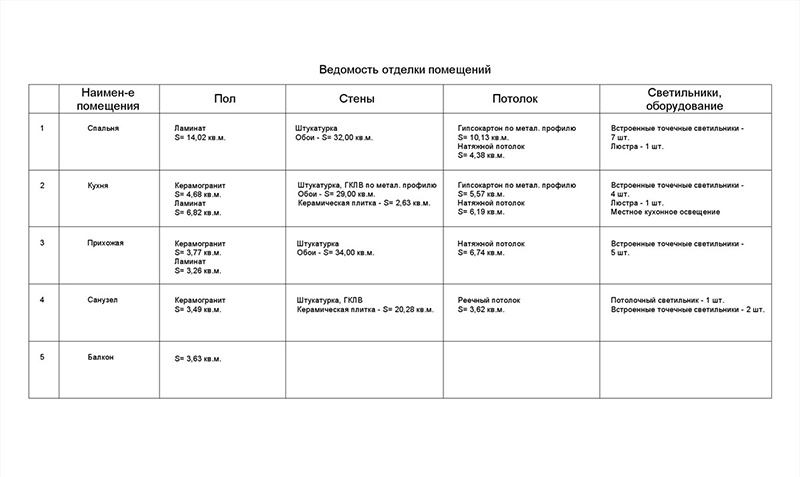

Квартира до выполнения ремонта

Фото после ремонта от Терекс

Теперь приступаем к составлению второй части сметы — конкретный список необходимых материалов и указание их количества. Как составить смету на ремонт квартиры самостоятельно — не забывать, что при расчёте необходимого объёма материалов, как и со стоимостью, нужно добавить в запас 10-15% — иначе может не хватить двух-трёх плиток, пол метра обоев или линолеума. Что может потребоваться:
- Плитка и клей под плитку.
- Затирка.
- Плинтус потолочный и клей под плинтус.
- Плинтус напольный.
- Розетки, выключатели, кабели.
- Два или три смесителя.
- Обои и обойный клей.
- Грунтовка.
- Шпаклёвка.
- Краска для радиаторов.
- Напольное покрытие.
- Сантехнические расходники, а возможно — и полотенцесушитель.
- Может потребоваться и гипсокартонный короб.
- Аксессуары — кисти, щётки, шпатели.
- Фурнитура для дверей и оконных рам.
И это помимо стоимости самих дверей; оконных конструкций, раковины, унитаза и акрилового вкладыша — они, в отличие от основного списка, требуются не при каждом ремонте.
Как и что нужно измерять
Для того, чтобы определить итоговый бюджет на ремонт квартиры, переходим к измерениям. По квадратным и погонным метрам будет рассчитываться не только количество приобретаемых материалов, но и работа мастеров.
Что мы считаем в погонных метрах:
- плинтус напольный;
- плинтус потолочный;
- кабель.
Что считаем в квадратных метрах:
- площадь пола;
- площадь потолка;
- площадь стен;
- оконные проёмы;
- внешняя дверь;
- проёмы каждой из внутренних дверей.
Соответственно также считаем материалы и услуги мастеров по укладке. Мы разобрались в общих чертах, как составить смету на ремонт. Но на практике зачастую встречаются проблемы даже с выполнением замеров, особенно, если их делает не профессионал, а сам владелец квартиры. Причины:
- перепады высот и ширины комнат, доходящие иногда до 10 сантиметров;
- подшитые коммуникации;
- встроенные антресоли.
Важно: стены в одной комнате, расположенные напротив друг друга, могут отличаться на несколько сантиметров! Еще сложнее разобраться, если комната дополнена эркером, встроенными шкафами, а тем более, когда угол помещения отклоняется от стандартных 90 градусов. Поэтому в том случае, если владелец квартиры хочет самостоятельно провести замеры, то без лазерной рулетки ему не обойтись. Использовать данные по БТИ рискованно — там допускаются отклонения от точных реальных размеров.
При расчёте стоимости услуг помимо квадратных и погонных метров используется и поштучная оплата — например, электрика по количеству розеток и выключателей, а сантехника — по числу установленных смесителей. Лучший вариант — составить полный чертёж помещения, обозначив расположение всех необходимых осветительных приборов и электроточек. В смету должны быть включены все пункты — даже саморезы для плинтуса, цена которых за целый комплект не превышает 100 рублей, но без них работа затормозится.
Пример краткой сметы на ремонт квартиры
Материалы и услуги |
Стоимость, рублей |
Демонтаж |
35 000 |
Вывоз крупногабаритного мусора |
5 000 |
Строительные материалы |
450 000 |
Электрика |
50 000 |
Сантехника |
90 000 |
Черновая отделка |
220 000 |
Чистовая отделка |
360 000 |
Подсобные материалы |
20 000 |
Непредвиденные расходы |
20 000 |
Итого |
1 250 000 |
Пример подробной сметы на услуги по ремонту квартиры
№№ п/п |
Вид работ |
Объём |
Ед.изм. |
Цена |
Сумма |
1. |
Штукатурка стен |
120 |
кв.м. |
300 руб. |
36 000 |
2. |
Штробление на 2 см |
10 |
п.м. |
500 руб. |
5 000 |
3. |
Стяжка пола |
50 |
кв.м. |
500 руб. |
25 000 |
4. |
Установка ДИФ-автомата с подключением |
2 |
шт |
600 руб. |
1 200 |
5. |
Установка подрозетника |
15 |
шт |
150 руб. |
2 250 |
6. |
Прокладка кабеля |
10 |
м |
500 руб. |
5 000 |
7. |
Заделка штроб |
30 |
м |
100 руб. |
3 000 |
8. |
Установка сантехники |
2 |
шт |
3 500 |
7 000 |
Итого |
84 450 рублей |
Пример подробной сметы на материалы для ремонта квартиры
№№ п/п |
Наименование |
Количество |
Ед.изм. |
Цена |
Сумма |
1. |
Ламинат |
30 |
кв.м. |
1 300 руб. |
39 000 |
2. |
Плинтус |
50 |
п.м. |
70 руб |
3 500 |
3. |
Крепежи |
2 |
комплект |
7 500 руб. |
15 000 |
4. |
Кабель 3х1,5 мм |
30 |
м |
100 руб. |
3 000 |
5. |
Штукатурка |
10 |
мешок |
350 руб. |
3 500 |
>6. |
Грунтовка |
1 |
банка |
550 руб. |
550 |
7. |
Шпаклёвка |
2 |
мешок |
500 руб. |
1000 |
8. |
Клей ПВА |
1 |
кг |
300 руб. |
200 |
Итого |
65 750 |
